【一线直击】从35到650 ——西能建工摩天冲项目部“作风整改+流程优化”攻坚纪实

2025-11-12

2024年3月,西能建工摩天冲项目部二采区掘进全月只向前推进了35米;2025年,二采区掘进单月突破650米,并在今年5月创下了独头作业面月进尺157米的纪录。

“逆袭”背后有何秘诀?忙碌在巷道深处的他们,告诉了我答案——

凌晨两点,摩天冲磷矿二采区的巷道深处依然矿机轰鸣。项目负责人王伟打着手电,看着光柱划过岩壁上新鲜的凿痕,脸上露出了久违的笑意。但就在一年多前,同样的这片作业面,却是他在摩天冲项目二采区工作以来“最堵心”的地方。

2024年,项目开工初期,二采区因地质条件复杂、班组协作不畅等因素,曾连续数月未能完成掘进计划。2024年3月,整个二采区一个月只向前推进了35米,进度表上的红线仿佛一道难以逾越的鸿沟,压在每个人的心头。“那时候,不是大家不努力,是感觉拳头打在了棉花上。”王伟回忆道,“设备等配件,人员等指令,问题堆问题,干多干少好像区别不大。”

转折,始于一场“红脸出汗提作风”的专项行动。2024年,西能集团全面开展作风建设专项行动,集团党委高度重视,有关部门认真统筹实施,权属公司对标跟进,形成了目标一致、系统联动的作风建设“靶向镖”。西能建工摩天冲项目部没有把“转作风、提质效、促发展”的作风建设要求停留空喊口号,而是针对实际情况精准地开出了“三味药方”:高频次的现场协调会确保“问题不过夜”,全新的要素配套保障让设备和物料“等人”而非“人找物”,最关键的,是一套将“进尺尺数”与真金白银挂钩的考核激励方案,真正点燃了一线工人的干劲。


项目部建立了每周“问题复盘会”机制,鼓励各班组“晒问题、揭短板”。针对施工中暴露的痛点,团队共同制定《作风整改责任清单》,明确整改时限与责任人,确保问题得到切实解决。

在一次复盘会上,爆破技术员马昕提出的“巷道成型质量差,超挖严重达20%”问题引发了团队深入讨论。经集体分析,地质副总工程师马兴海结合岩层数据指出,二采区断层带岩体破碎是主因,现行爆破参数导致轮廓失控。技术团队当晚便集体攻关,修订方案,果断将眼距从80厘米压缩至40厘米,并推行“多打眼、少装药”策略。各盘区技术员随即全程跟踪放线,有效控制了超挖,既提升了巷道观感,也降低了喷浆支护成本。

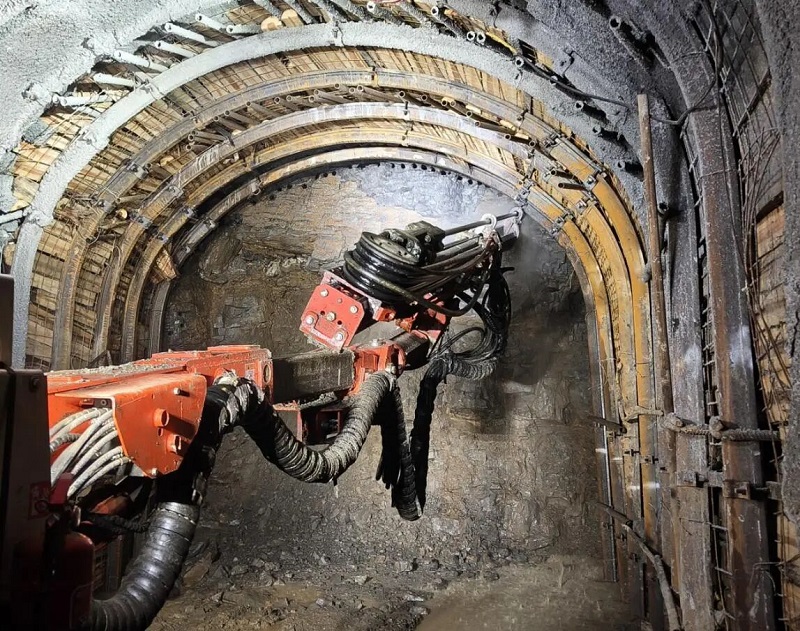

摩天冲磷矿二采区1500脉内运输巷(基建)

同样,在月度质量验收检查中,“拱架段墙面喷射混凝土频繁开裂”的现象也经由团队协作得以解决。技术负责人陈永东提出问题后,项目部立即组织技术、生产等部门人员联合进行实地检测,发现拱架立柱与岩面存在平均15厘米空隙导致应力集中。团队群策群力,迅速制定并实施了一套组合方案:采用楔形背木强制贴合岩体;创新应用“早强水泥砂浆灌注工艺”填充空隙;同时严格控制爆破超挖尺寸,确保成型质量。经过现场反复试验与调整,喷浆体易开裂问题得到了有效控制。

在要素保障方面,团队进行了系统性的强化。作为西能集团“十四五”期间“5+2”战略布局的重要一环,西能建工持续深化改革,聚焦主业转型。为此,摩天冲项目部成功增办了营业性爆破作业三级资质等关键配套资质,为项目顺利推进提供了坚实支撑。人才建设上,团队持续引进矿建领域的专业人才,包括一级建造师、爆破工程师和技术员,并通过“老带新”师徒结对模式,由技术骨干带领年轻班组快速成长,共同攻克施工难题。

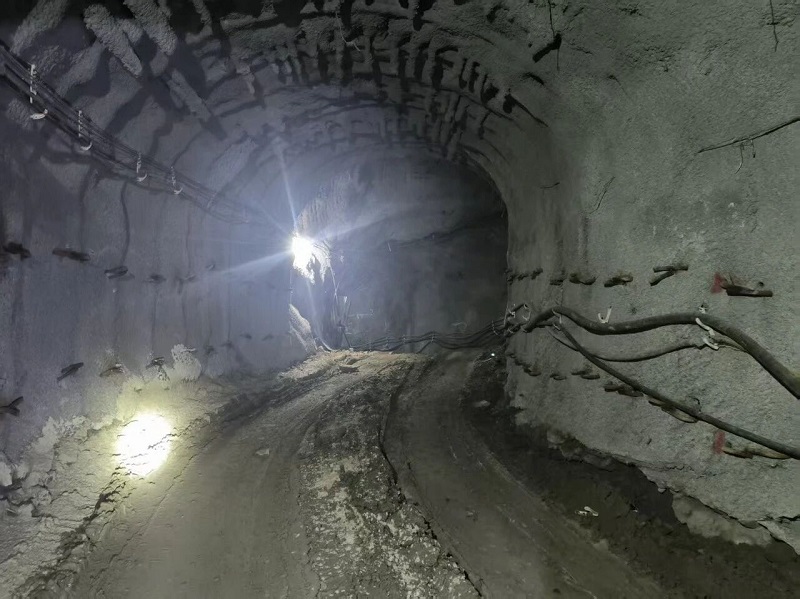

六盘上山超前管棚架拱喷浆联合支护段

生产经理车伟与徒弟赵洪均的协作,便是“老带新”成功的典范。面对“六盘区下山顶板破碎”这一高风险难题,师徒二人带领班组驻守现场72小时密切观测岩层变化,团队采用了“短进尺+阶梯支护法”,将循环进尺从3米压缩至0.8米,并采用U29型钢架配合钢筋网喷射混凝土及“管棚超前注浆固结带”技术。经过三个多月的持续攻坚,团队成功穿越了100余米破碎带,将顶板下沉量严格控制在3厘米以内(低于5厘米的安全阈值),为整个二采区基建工程的按期保质竣工奠定了坚实基础。

与此同时,团队持续推进施工机械化。自2025年以来,在原有设备基础上,项目部新增了挖掘机、指挥车、装载机等装备。目前,除架拱工序外,掘进、锚网、喷浆、铲运等主要工序均已实现机械化作业,施工效率显著提升。

为持续激发全员干劲,项目部推行了计件及联产计件管理等市场化激励机制。个体的改变随之而来——掘进台车手王昌环这位老师傅,从前只管自己“一亩三分地”,现在会主动围着盘区技术员追问下一个作业面的技术参数,提前组织人手。“现在多打一米,都是给自己干的,心里有奔头。”他抹了把脸上的汗珠笑道。

这一举措使员工生产积极性大幅提高,直接带动了施工进度和利润指标的稳步增长。截至2025年9月,摩天冲项目二采区已完成产值约5879万元,累计实现利润802万元。点滴转变汇聚成发展洪流,二采区掘进任务从单月35米的低谷,一路跃升至2025年单月突破650米,并在今年5月创下了独头作业面月进尺157米的骄人纪录。这份亮眼的成绩单,记录的不仅是一串数字的飙升,更是一个团队从“心”开始,用作风转变撬动生产力奇迹的逆袭故事。(通讯员:代涛、蒋易宏;编辑:程萃灵;二审:路艳宁;三审:肖 玲)
